Remont sali gimnastycznej został zrealizowany w dwóch etapach.
I etap – malowanie i modernizacja instalacji elektrycznej
Umowa z dnia 09.10.2024 r. (ID/38/2024) obejmowała:
- zdrapanie i usunięcie starych powłok malarskich ze ścian i sufitów,
- usunięcie pęknięć, ubytków i nierówności tynków oraz ich odtworzenie,
- malowanie ścian i sufitów sali gimnastycznej (wraz z ościeżnicami i wnękami pod grzejniki),
- odnowienie ościeży drzwiowych i skrzydeł drzwiowych prowadzących do sali,
- wymianę instalacji elektrycznej wraz z rozdzielnią oraz montaż nowych opraw świetlnych.
Wykonawcą była firma Piotr Sudoł Poziom 25 z Pilicy.
Protokół odbioru podpisano 16.12.2024 r.
Koszt robót: 112 000,00 zł brutto.
II etap – renowacja parkietu
Umowa z dnia 12.06.2025 r. (ID/06.2025) obejmowała:
- cyklinowanie całej powierzchni parkietu,
- naprawę i wymianę uszkodzonych deszczułek wraz z uzupełnieniem braków,
- szpachlowanie, polerowanie i lakierowanie (3 warstwy z podkładem),
- montaż nowych listew przypodłogowych,
- malowanie linii boisk,
- demontaż, konserwację i ponowny montaż 12 drabinek gimnastycznych.
Wykonawcą była firma Usługi Remontowo-Budowlane „ROMARK” Marek Rochmiński z Warszawy.
Protokół odbioru podpisano 11.08.2025 r.
Koszt robót: 29 999,70 zł brutto.
Łączny koszt obu etapów: 141 999,70 zł brutto.

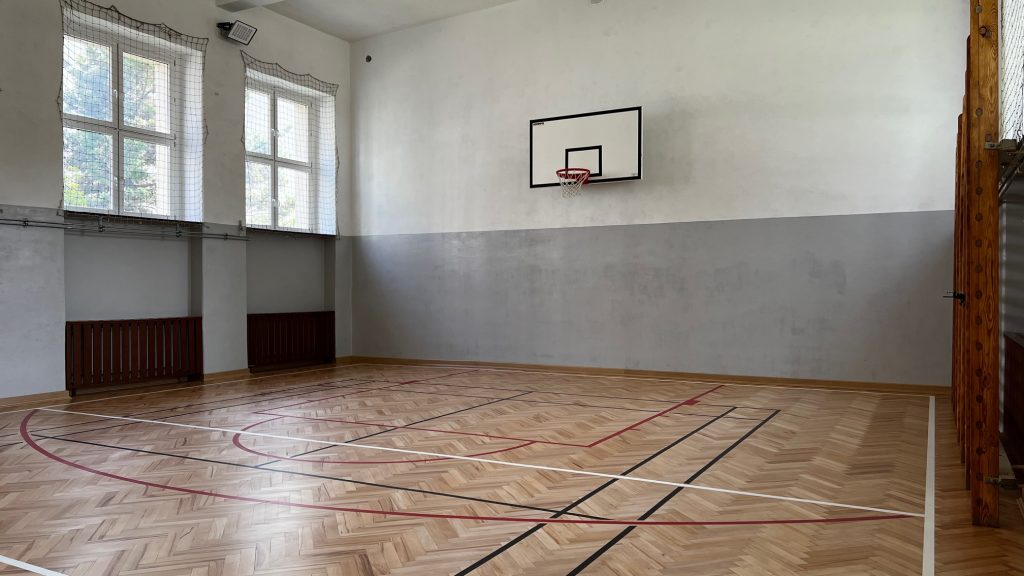

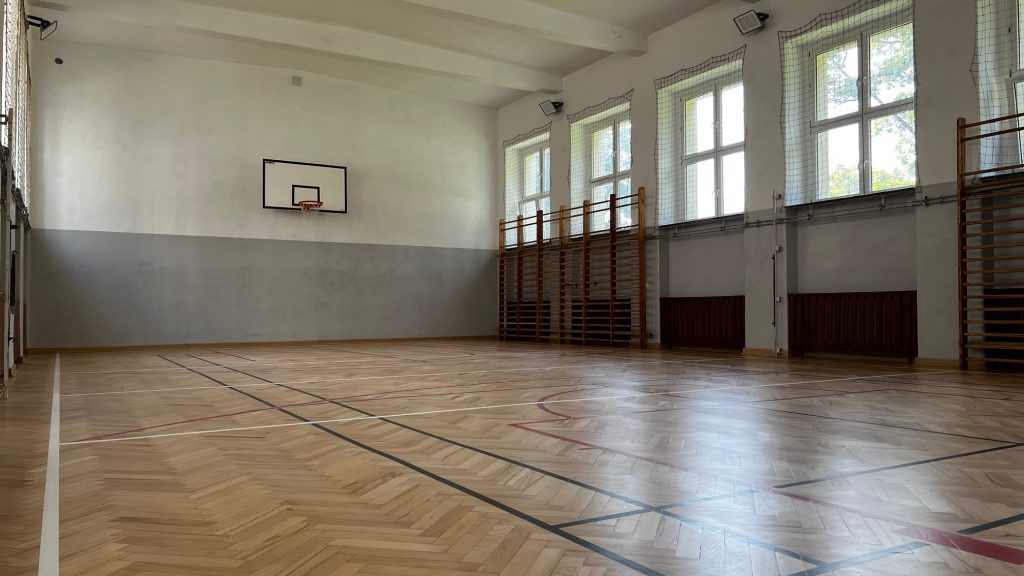

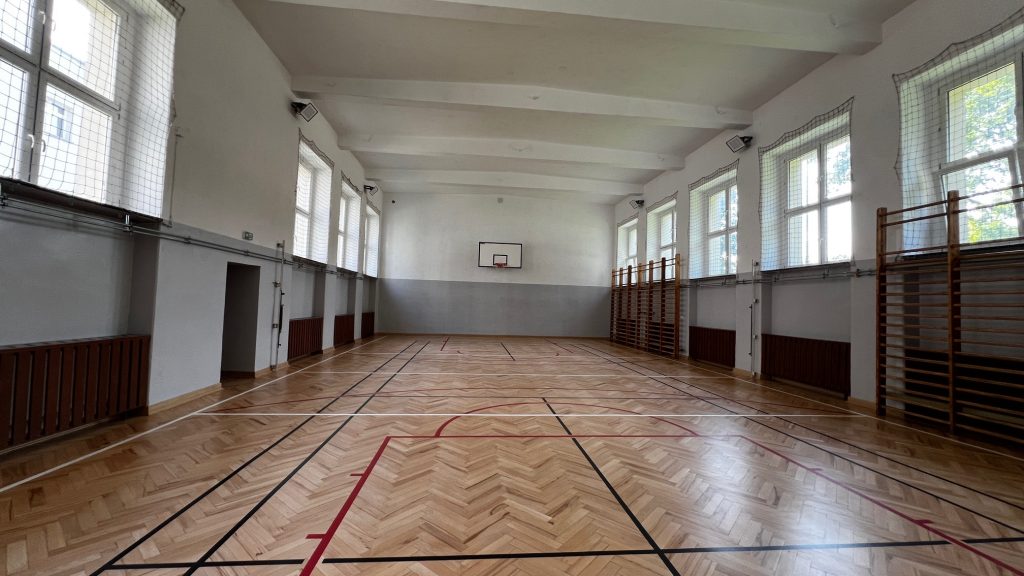

Modernizacja poprawiła estetykę, funkcjonalność i bezpieczeństwo sali, zapewniając uczniom komfortowe warunki do zajęć wychowania fizycznego.
